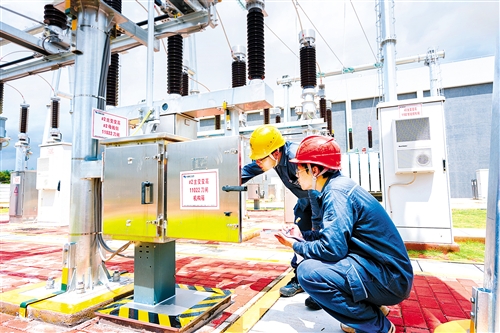

本报讯 (记者朱庆强 通讯员陈晓婷 钟嘉琳)7月8日,随着位于平远石正的110千伏理塘变电站主变压器充电正常,南方电网广东梅州供电局110千伏理塘输变电工程全面建成并投入运行,推动平远地区电网结构进一步提档升级。
110千伏理塘变电站本期装设2台63兆伏安主变,同步配套建设110千伏出线3回、10千伏出线32回。此前,平远产业园区仅依托110千伏石正变电站单一电源支撑。近年来,随着园区产业集聚加速,园区内盈华电子材料、富衡铜业等重点企业产能稳步扩张,产业用电量稳步提升,电力保障压力持续加大。理塘变电站投产后,该片区将形成110千伏双电源点供电格局,大幅提升区域供电可靠性和负荷供应能力、综合承载能力,为平远产业园区快速发展增添了新支点。同时,110千伏理塘变电站也将与110千伏黄槐变电站协同互补,更好地满足岭南国防教育基地及三镇(兴宁市黄槐镇、黄陂镇,平远县石正镇)片区组团发展的用电需求,助力打造全省一流片区组团发展样板。
110千伏理塘输变电工程是《梅州市关于加快电网规划建设高质量发展的若干措施》印发后,全市首个采用“以函代证”政企联动新模式实现提前开工的重点电网工程。长期以来,电网建设项目用地、规划、施工许可等手续办理周期长,难以匹配区域产业快速落地的用电需求。为破解这一堵点,市自然资源局认真落实《若干措施》要求,创新推行“以函代证”审批模式。理塘变电站从2025年11月底开工,仅用不到8个月时间完成审批、建设、验收并顺利投产,充分彰显了“以函代证”等政务审批机制改革打通电网项目落地关键堵点难点的显著成效。“项目建设期间,我们一直保持和政府相关部门的常态化联动沟通,形成政企合作的默契,共推电网项目落地。现在,变电站建好了,园区企业可以放心扩大经营。”梅州供电局110千伏理塘变电站项目负责人凌远丰表示。
下一步,梅州供电局将坚持“电力先行”“电等发展”,统筹推动电网规划与城乡发展规划、产业布局、民生用电保障的深度衔接,持续优化电网架构和电力服务,以可靠电力保障全力支撑梅州实体经济加快发展。
